岩板
如何铺装?
近年来,岩板风靡,而伴随着这种新型材料而来的还有如何实现铺贴标准化问题。
岩板铺贴
Rock is spread stick
铺贴工具
铺贴材料
大板专用瓷砖胶、万贴泥、双组份液体瓷砖胶
800mm*2400 mm
建议施工人数 | 2-3人
施工时长 | 30-40分钟/片(一般情况下)
施工难度 | ★★★
难点注意 | 连纹产品要提前对纹,薄板产品硬度较弱,搬抬时需特别注意保护,特别是切割过的产品,一定要做好防裂处理。
1200mm*2600 mm
建议施工人数 | 4-6人
施工时长 | 60-90分钟/片(一般情况下)
施工难度 | ★★★★
难点注意 | 连纹产品要提前对纹,9mm厚度产品,如上墙尽量选择混合贴模式,一定要做好基面强度检测。
1600mm*3200 mm
建议施工人数 | 6-8人
施工时长 | 120-150分钟/片(一般情况下)
施工难度 | ★★★★★
难点注意 | 3米以上的产品施工难度很大,首先是产品非常重,不论是上墙还是落地,对基层的平整度、强度要求都很高,一定要做好前期检测和处理。

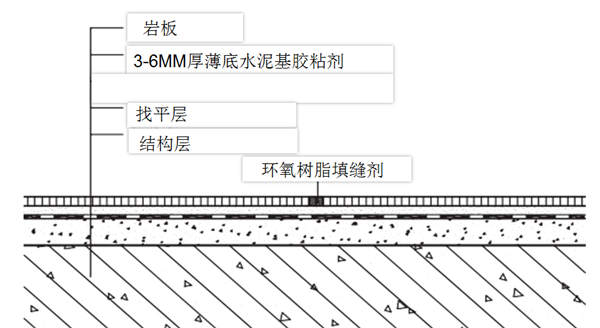

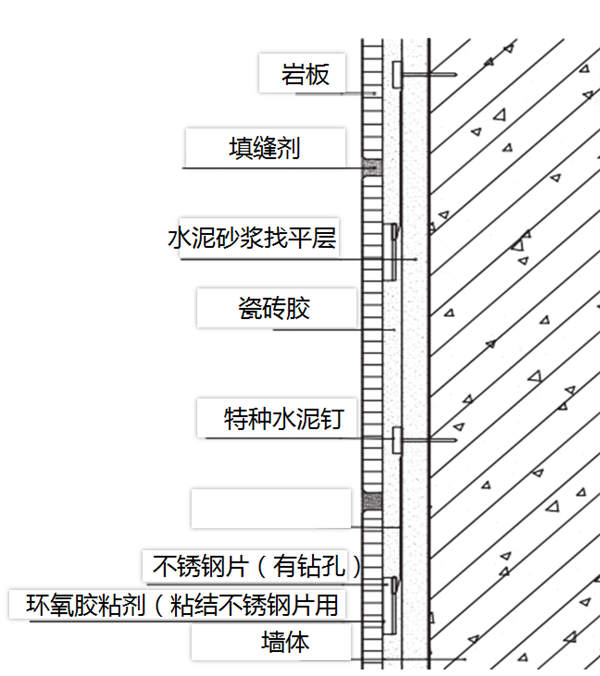

墙面薄贴+混合贴墙面施工
▲检查墙面/找平
▲弹线定位
▲试铺清背/加挂件

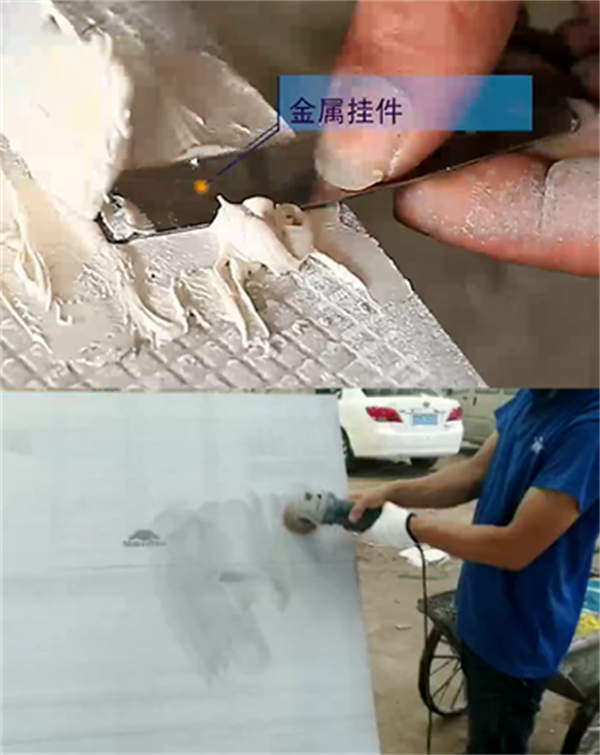

大板玻化性高,吸水率低,烧制时间长,因此铝粉使用较多,会严重影响粘接力,造成安全隐患。
▲薄浆施工
砖背刷双组份瓷砖胶墙面刮瓷砖胶
▲岩板调平

贴合后用水平尺测平,并将不平位置用岩板拍敲击调整;
用激光仪打出垂直激光线,并对照激光线调整砖边,直至完全与激光线吻合,表示完全垂直,完成调平后插入找平器,每块岩板铺完都及时进行清洁。
▲清缝填缝
A、施工前用清缝枪勾缝、清缝;
B、使用双管枪挤压“美缝剂”进行填缝;
C、24小时,产品固化后,用配备的铲刀削除多余的产品固体。
特殊基面点挂法墙面施工
01: 检查墙面:清理灰尘等
02: 弹线定位:红外线+墨斗
03: 试铺清背:对图案/清铝粉
04: 打钢钉+贴片:墙体打钢钉/固定贴片
05: 万贴泥固定:打磨贴片/砖背再挤出万贴泥
06: 清洁填缝:清理保护/填缝清洁

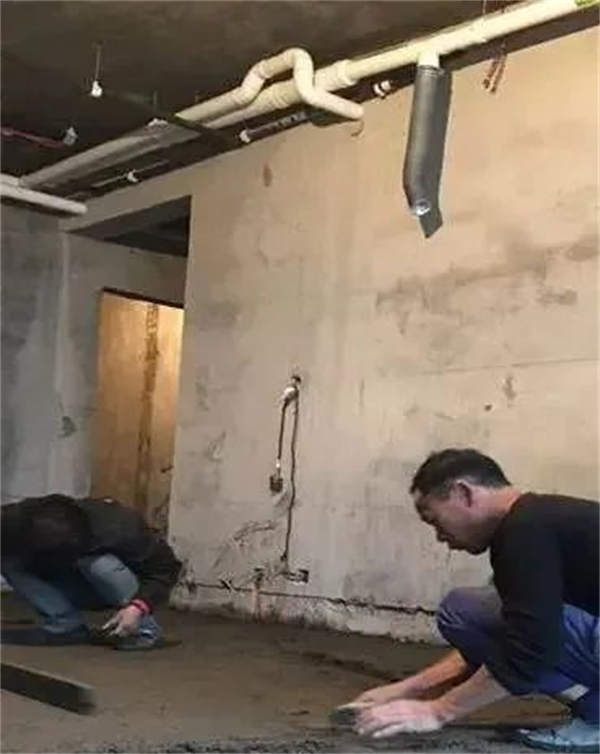

▲地面薄贴地面施工
▲现场检测+弹线
▲全屋找平,基面找平弹线定位铝粉清洁

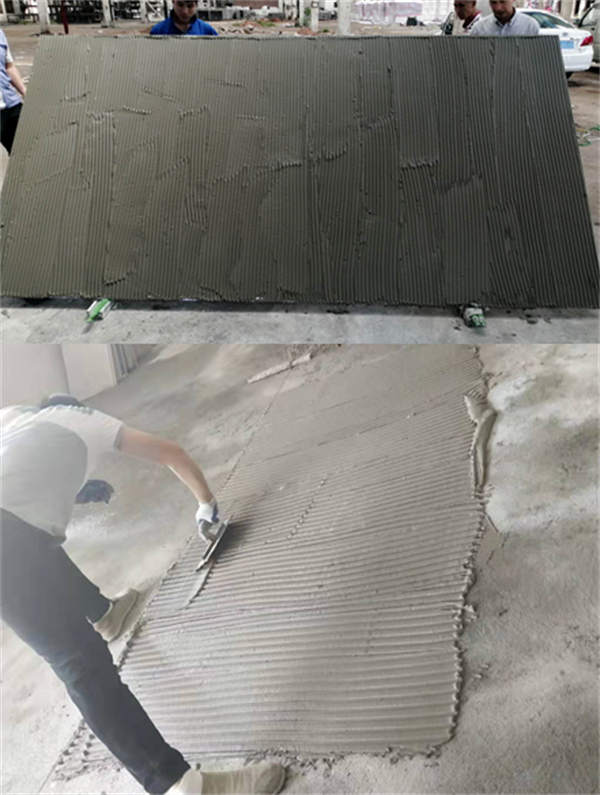

▲砖背刮胶/地面刮胶
▲大板调平
两块大板之间需插入找平器,48小时后拆除找平器。
▲清缝填缝
▲地面保护
半干湿砂浆地面施工
01: 弹线定位
02: 铝粉清洁
03: 水泥素浆处理:将水泥与水,用1:1的比例混合成水泥浆,并均匀泼洒在水泥基层上。
04: 水泥沙垫层:使用搅拌机或人工搅拌,保证水泥与砂的配比为1:3,人工搅拌一定要观察砂浆至搅拌均匀为止。
05: 淋浆操作:在修补后的半干湿砂浆上均匀的淋水泥净浆。
06: 板背刮胶:利用灰刀将专业粘结剂在砖背刮平,然后将岩板铺贴并压实、调整平整。
07: 振动调平
08: 填缝+保护
▲地暖地面施工
其他施工流程与半干湿贴法相同,唯一区别是在水泥砂垫层中加入铁丝网,再在铁丝网上铺上水泥砂后,进行后续施工。
▲背栓式干挂法

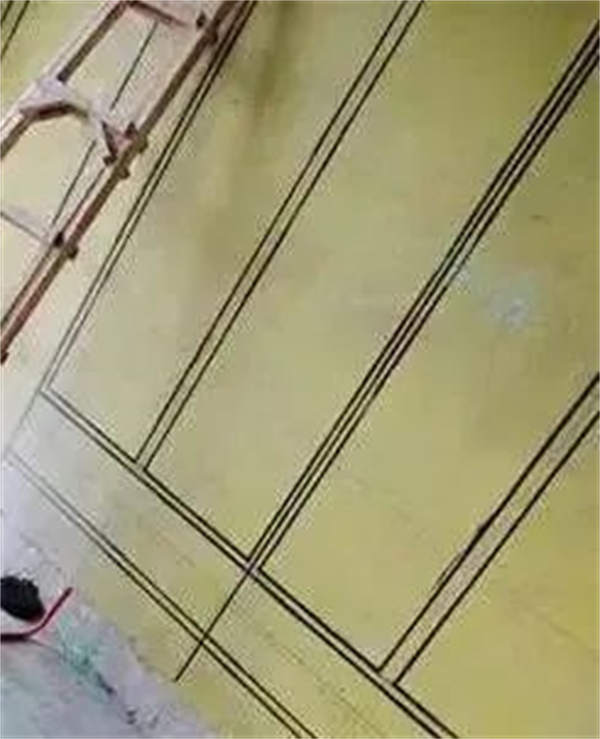

▲初次弹线分格,弹线确定主龙骨位置
▲施工连接件,焊接主次龙骨
▲安装不锈钢双弯连接件

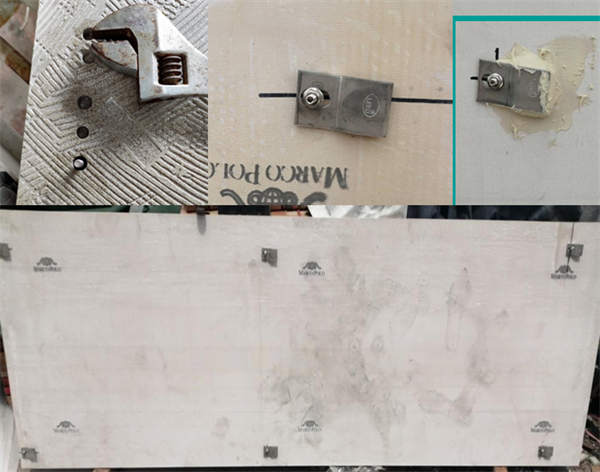

▲板背开孔
▲安装板背扣件
将开孔位置安装好不锈钢扣件,并用AB胶进行加固。
▲板缝调整/紧固找平
▲嵌缝打胶
背框式干挂法
01:初次弹线分格/弹线确定主龙骨位置
02:施工连接件/焊接主次龙骨
03:安装不锈钢双弯连接件
04:
①铝型材切割加工;

②砖背开浅孔,并装入螺丝,再将切割加工好的铝合金条,与螺丝固定;
③岩板清洁;
④以同步骤,横向固定3根不锈钢条进行加固;
⑤注硅酮结构胶;
⑥堆放养护
05:岩板安装
06:填缝
复合板干挂法
01:岩板复合加工,并开好边槽(此法适合6MM,9MM规格的岩板,可增加板材抗风、抗压能力。)
02:打孔、安装龙骨
03:安装复合板
04:打胶密封:从下往上安装完所有岩板后,使用专业枪头,将聚氨酯发泡胶填满板材与基层的缝隙,再用硅酮胶和美纹纸进行填缝处理。
>> 新引擎岩板楼梯不是一般漂亮,效果惊人……
本文转载自网络,如有侵权请联系本站。本文观点不代表陶瓷时代立场,如有疑问请联系原作者。
