电荒来袭!全国多地限电限产,瓷砖成本又要上涨?

进入7月份后,全国陆续出现高温天气。江苏、浙江、广东、河南等省份陆续出现用电高峰,广东电网、郑州电网、苏州电网用电负荷均创历史新高。

《陶瓷信息》根据公开信息不完全统计,目前全国至少有近20个地区发布了“限电令”,根据当地不同情况,采取错峰生产、指标分配,或者工业企业停限产等方式,缓解用电紧张的严峻态势。

电荒来袭!全国多地限电限产,瓷砖成本又要上涨?

电荒来袭!全国多地限电限产,瓷砖成本又要上涨?

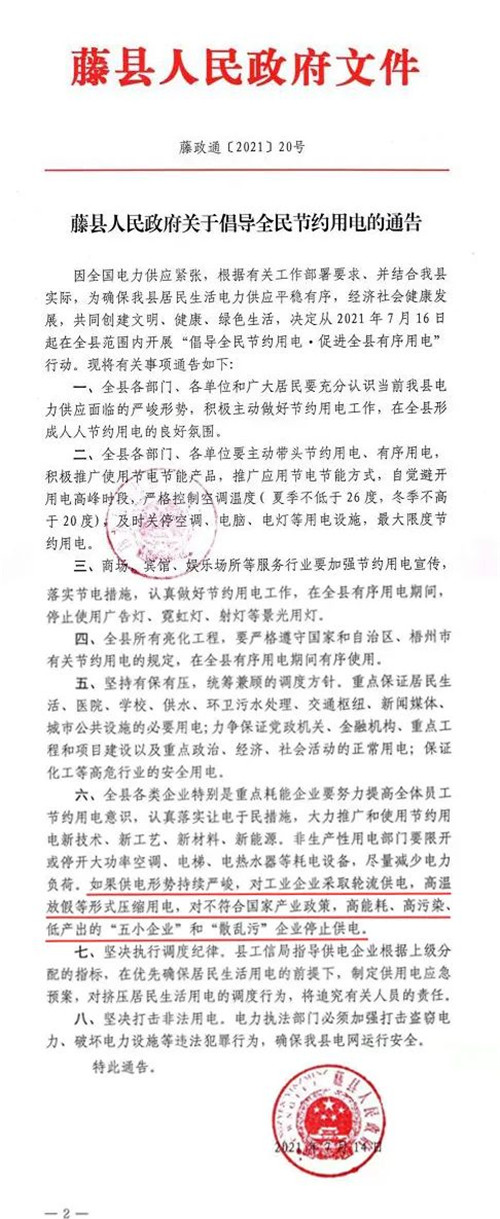

在陶瓷产区,广西藤县7月14日印发《藤县人民政府关于倡导全民节约用电的通告》。

同时,藤县供电有限公司通知,因7月中旬以来,广西持续高温少雨,电力供应面临电力电量双缺风险,接上级地调减压负荷令,随时可能对各用电户进行限电。

据预测,未来或有更多的省市地区加入到“限电”的行列中来。而对于陶瓷行业而言,由于生产必须保持持续的特性,企业的开工、生产等环节都将受到一定的限制和影响。

以最早限电的广东产区为例,从5月中旬开始“错峰用电”,为了稳定生产、保护设备等,陶瓷厂不得不使用柴油机发电。

有陶企表示,每天因此消耗10吨柴油,一个月增加了100多万元的成本费用。与此同时,高温带来的煤、电等资源紧张,亦或将继续推高煤价和电价,给陶瓷企业带来更沉重的成本压力。

全国多地用电趋紧

或错峰用电、或提高电价……

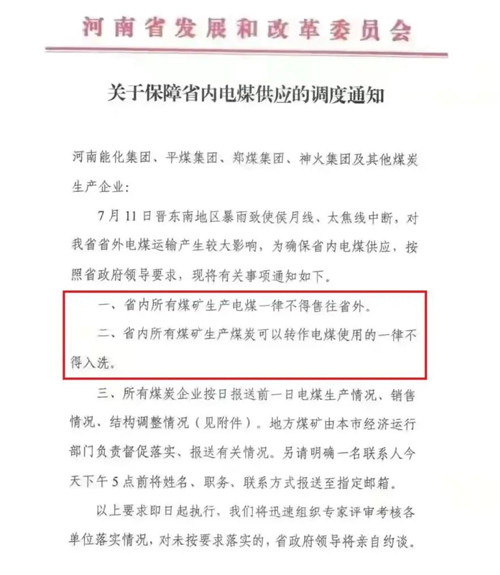

近日,一则关于河南省发改委保障省内电煤供应的调度通知文件,引起广泛关注。

通知称,为了确保省内电煤供应,要求省内所有煤矿生产电煤一律不得售往省外,省内所有煤矿生产煤炭可以转做电煤使用的一律不得入洗,所有煤炭企业按日报送前一日电煤生产情况、销售情况、结构调整情况。

电荒来袭!全国多地限电限产,瓷砖成本又要上涨?

河南:部分地区已开始限电

据公开资料,河南并不是一个煤炭稀缺的省份。该消息透露出一个信号:夏季用电高峰来临,带动了煤炭的需求高峰,继而导致煤炭供应紧张已经非常严峻。

电荒来袭!全国多地限电限产,瓷砖成本又要上涨?

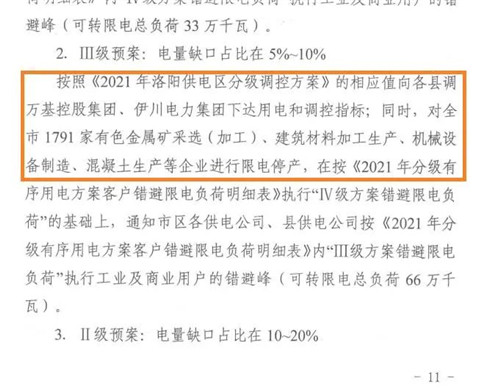

事实上,随着夏季用电高峰的到来,河南多地供电一度出现较为紧张的局面,本周河南部分地区已发布限电通知。

其中,河南新乡部分水泥厂等工业企业接到通知,要求进行“限电停产”;河南北部安阳地区相关企业也已接到“限电”通知,采取停减产措施……

广东:17个地级市已启动有序用电

有媒体称,预计近期广东全省将出现最高200万千瓦的电力供应缺口。

南方电网公开数据显示,近段时间以来,广东电网负荷创历史新高,用电量同比过去两年平均增长了15.7%。上半年广东全社会用量同比增长22.89%,两年平均增速为9.7%。

电荒来袭!全国多地限电限产,瓷砖成本又要上涨?

自5月中旬开始,广东在17个地级市启动有序用电,包括广州、佛山、东莞、惠州、珠海、中山、汕头、肇庆、江门、潮州等地区,各类OEM/ODM工厂和大部分制造企业被要求错峰用电,限时生产。

河北唐山:停电范围涉及多家陶瓷厂

根据国家电网的消息,7月16日8点起,河北唐山多地将有停电情况,涉及路北、开平、丰南等地,最长停电时间为16小时。

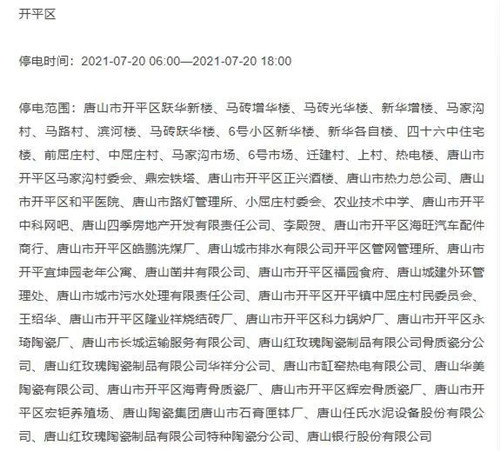

《陶瓷信息》从停电名单上看到,唐山市开平区、丰南区等辖内的不少陶瓷及配套企业均在此次停电名单之上。

电荒来袭!全国多地限电限产,瓷砖成本又要上涨?

浙江杭州:用电趋紧时,组织高能耗企业集中检修

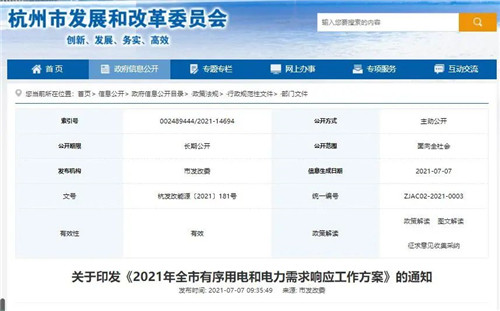

7月7日,杭州市发展和改革委员会发布《2021年全市有序用电和电力需求响应工作方案》称,杭州市2021年全社会最高负荷预计将达到1850万千瓦左右,同比增长7.68%,供用电平衡较为紧张,可能出现用电缺口。

电荒来袭!全国多地限电限产,瓷砖成本又要上涨?

预控方案指出,用电高峰来临且用电趋紧时,为最大程度地减少缺电对工业企业正常生产经营活动的影响,将组织一批高能耗、高污染企业在7-9月安排集中检修。

同时,落实有序用电限额指标,各区、县(市)发改部门根据企业分类综合评价情况,按照“分档有序用电”,优先满足社会综合效益好的企业用电,控制高耗能、高污染企业用电。

云南:企业再度接到限电通知

云南省从5月10日开始,对各地州用电企业开始应急错峰限电。原因是,当前云南主力水库透支严重,火电存煤持续下滑,发电严重不及预期,错峰限电量为10%-30%。

而在近日,有消息称,云南部分大型冶炼厂再次接到限电通知,供电方正陆续电话通知各生产企业要控制负荷电量,但企业尚未接到实际发文。

宁夏:多个行业限停产一个月

日前,宁夏吴忠市工信局和发改委发布关于对部分高耗能企业实施限停产的通知,主要涉及电石、铁合金、工业硅、水泥等行业,限停产时间暂为一个月,该措施根据企业节能诊断评估和全市工业能耗目标完成情况随时调整。

内蒙古:蒙西地区执行高峰限电

2021年7月14日,内蒙古电力调度中心再次发布7月15日至19日有序用电红色、橙色预警。7月15日电力缺口863万千瓦,7月16日电力缺口833万千瓦,7月17日电力缺口593万千瓦,7月18日电力缺口543万千瓦,7月19日电力缺口403万千瓦。

受此影响,内蒙古多个地区水泥、电石炉、铸造、电解铝等行业生产都受到影响。

江苏、江西:提高尖峰期电价

7月14日10时45分,江苏电网调度负荷创下历史新高,达到1.179亿千瓦,同比增长2.4%。同日13时20分,再次创下历史新高,并首次突破1.2亿,达到1.204亿千瓦,同比增长4.6%。

电荒来袭!全国多地限电限产,瓷砖成本又要上涨?

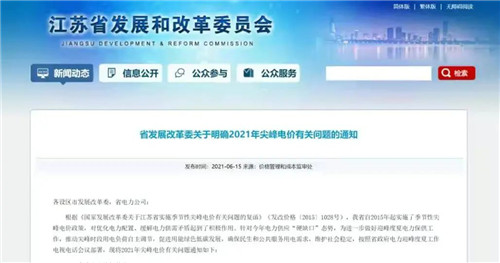

日前,江苏省发改委发布《2021年夏季尖峰电价调整政策》,从7月15日至8月31日,日最高气温达到或超过35℃时,尖峰段(10点到11点,14点到15点)在峰段电价基础上,每千瓦时加价0.1元,该政策适用于315千伏安及以上大工业用户。

电荒来袭!全国多地限电限产,瓷砖成本又要上涨?

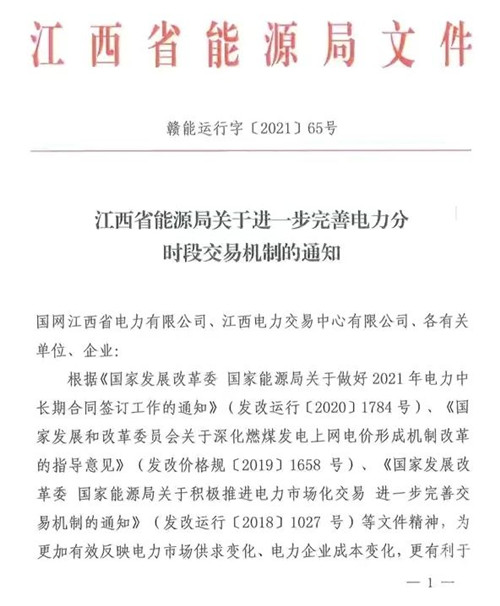

此外,江西省能源局亦发布了关于进一步完善电力分时段交易机制的通知,拟于2021年7月-12月试行电力分时段交易“基准上限价格+浮动机制”。

“电荒”影响下

陶企生产成本或进一步增加

据分析,“电荒”原因主要是受经济持续向好、大工业投产达产、订单叠加、高温天气等因素影响,用电需求持续攀升,各地用电负荷需求超过历史最高值,电力供应出现紧张。如果遇到电煤供应紧张、省外来电减少、极端天气叠加情况,“电荒”影响将进一步扩大。

电荒来袭!全国多地限电限产,瓷砖成本又要上涨?

在“电荒”的影响下,陶瓷企业的生产成本或进一步增大。据相关信息显示,由于受限电影响、云南、内蒙古等地化工、矿料等行业开工率下降,市场供应量减少,部分陶瓷上游原材料价格或因“供应不足”而出现涨价。

此外,对于陶瓷企业的生产而言,必须保持“连贯性”、“稳定性”,窑炉持续开开停停,不管是对生产还是设备的后期维护,都会造成一定程度的影响。应对“错峰用电”,陶瓷企业的普遍做法是——使用柴油机发电。

“我们都好几年没用柴油机发电了,今年的‘错峰用电’让我们有点措手不及。”有广东陶企表示,柴油机发电的成本非常高,“我们厂有4条生产线,每天消耗10吨柴油,一个月就得增加100多万元成本,折合每平方米瓷砖增加0.4~0.5元成本,而且这还不包含柴油发电机的费用与维护成本。”

(本文转自陶信信息)

本文转载自网络,如有侵权请联系本站。本文观点不代表陶瓷时代立场,如有疑问请联系原作者。
